10月19日,清水川能源公司750kV西王寨線路接入工作圓滿完成,該項工作是國網公司750kV西王寨線路建設的重要一環,待線路建成后能夠有效提升公司二、三期機組電力送出能力,為完成年度發電目標、服務區域電力保供打下堅實基礎。

此前公司二、三期機組通過清陜Ⅰ、Ⅱ線(同塔雙回)接入750kV系統送出電力,新增西王寨線路后,不僅能夠緩解原有線路的輸送壓力,提高二、三期四臺百萬機組的運行可靠性,更使四臺百萬機組具備同時滿負荷送出條件,有效解決電力送出受限的瓶頸問題。

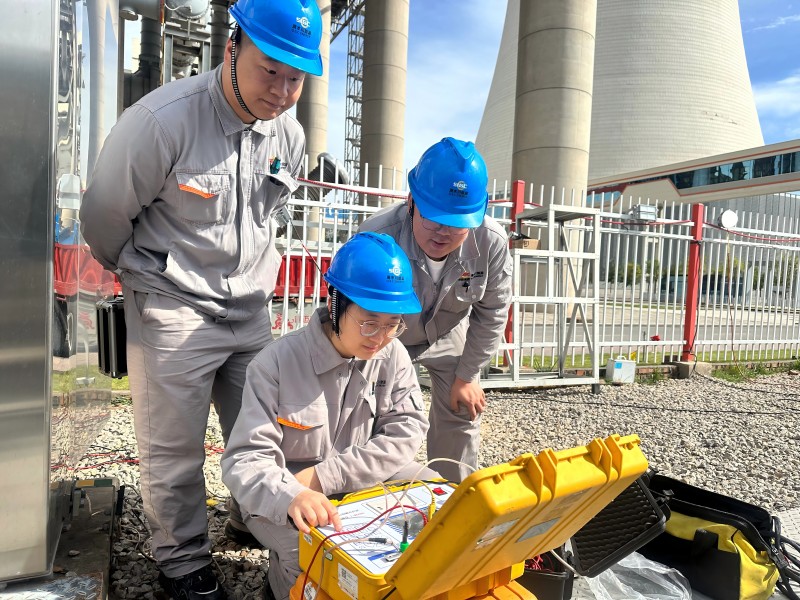

為期8天的晝夜奮戰中,公司堅持“安全第一、預防為主、綜合治理”的方針,精心編制“四措兩案”,細化施工方案,明確崗位職責,對施工風險進行全面辨識和評估,針對高空作業等高風險環節,制定專項安全措施和詳細事故應急預案,確保施工全過程安全可控。公司設備部電氣專業技術人員順利完成升壓站門型架耐張串搭接、7530開關Ⅱ母側CT更換等工作,克服新舊系統接口復雜、調試要求高等難題,新增西王寨線路保護A、B屏柜,安裝調試兩套線路保護裝置,新增兩套通信接口裝置,完成外部電纜、光纖的敷設及接線工作,確保所有保護裝置準確可靠投入運行。

清水川能源公司將繼續發揚精益求精的工匠精神和團結協作的優良作風,持續提升技術水平和管理能力,為保障能源安全和推動綠色發展貢獻更大力量。
