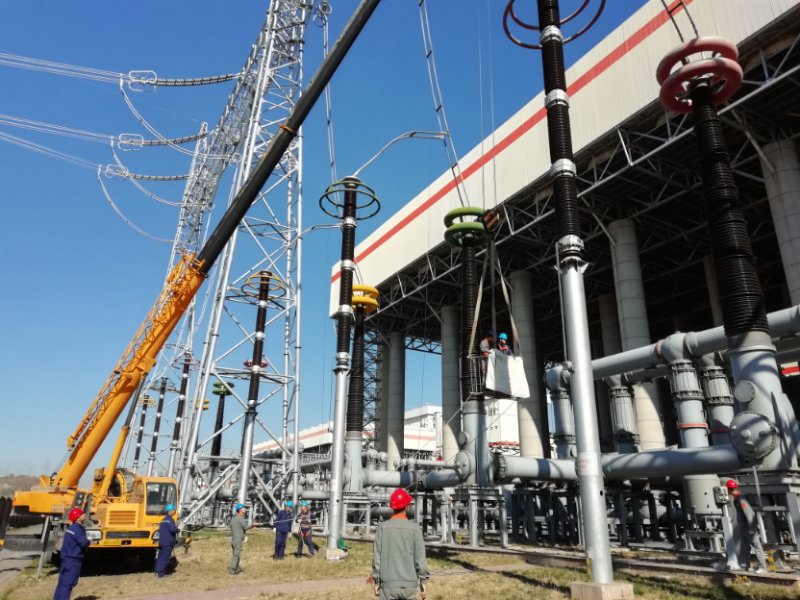

近日,接國家電網西北調控分中心通知,二期線路750kV朔方變于10月15日-10月24日實施π接投運,期間需要清水川能源公司兩臺百萬千瓦機組雙機停運配合工作,同時要同步完成保護更換以及750kV升壓站內相關工作。按照調度計劃10月份清水川能源公司四臺機組啟停機達7次,面對工作項目多,工期緊,任務重的情況,公司全體干部職工奮勇拼搏,攻堅克難,全力保障機組安全和工期進度。

高度重視,提前謀劃,全力保障按時完成配合任務
清水川能源公司高度重視此次750kV朔方變π接工作,提前召開專題工作會議,對π接期間廠內相關工作進行安排部署,討論研究工作任務,制定工作方案,明確時限,落實責任,全力推進各項相關工作。此次雙機停運期間共有44項計劃?rùn)z修項目,為保障各項工作順利完成,公司制定詳細的檢修計劃,列出工作清單,提前全面梳理所需備品備件和工器具。同時,公司生產系統科學組建成立了多個專業小組,合理分配工作任務,提高工作效率。為有效降低安全風險,公司生產系統制定了切實可行的安全措施,全力保障人員和設備安全。先后制定專項安全技術措施10余篇、更新電氣操作票50余張,并提前組織生產人員認真學習掌握,為實際工作的順利開展提供了安全保障。
科學組織,狠抓落實,按期高質量完成各項檢修計劃
清水川能源公司各級領導干部多次深入現場,靠前指揮,協調工作,全力推動各項工作有效落實。為搶抓工期,公司檢修各專業密切配合,明確責任分工,緊盯時間節點,24小時不間斷工作,積極推進各項檢修任務。
經過8天連續奮戰,公司按時高質量完成了所有計劃?rùn)z修項目。包括更換升級涉網保護裝置4套、聯調投運2套,配合電網完成750kV清朔線導引線拆裝及線路參數測試工作,檢查清掃兩臺百萬機組10kV開關180余臺,增加三期輔汽、壓縮氣系統預留接口,增加開式冷卻水塔移位預留接口,更換#3開式冷卻水泵葉輪,治理內漏閥門60余個等大量工作。

緊盯進度,按章操作,百萬千瓦機組順利成功并網
按照750kV朔方變π接工程電網啟動投產方案要求,啟動程序分6大階段,共138條調度指令。公司嚴格落實啟動投產方案,緊盯推進進度,快速正確完成了廠內PT定相核相、CT極性差流測量等數十項啟動項目。同時,提前完成鍋爐點火、汽輪機沖轉等大量廠內準備工作。最終,#3、4機組分別于10月24日16:50和25日14:02順利成功并網。這是公司二期投入商運以來首次在24小時內完成的雙百萬千瓦機組連續成功并網任務。
此項任務的順利完成,為公司完成全年經營目標打下堅實的基礎。同時,也是公司生產管理干部和技術人員熟練駕馭百萬千瓦機組能力水平的體現,更是公司向國內煤電一體化標桿企業不斷邁進的重要體現。
